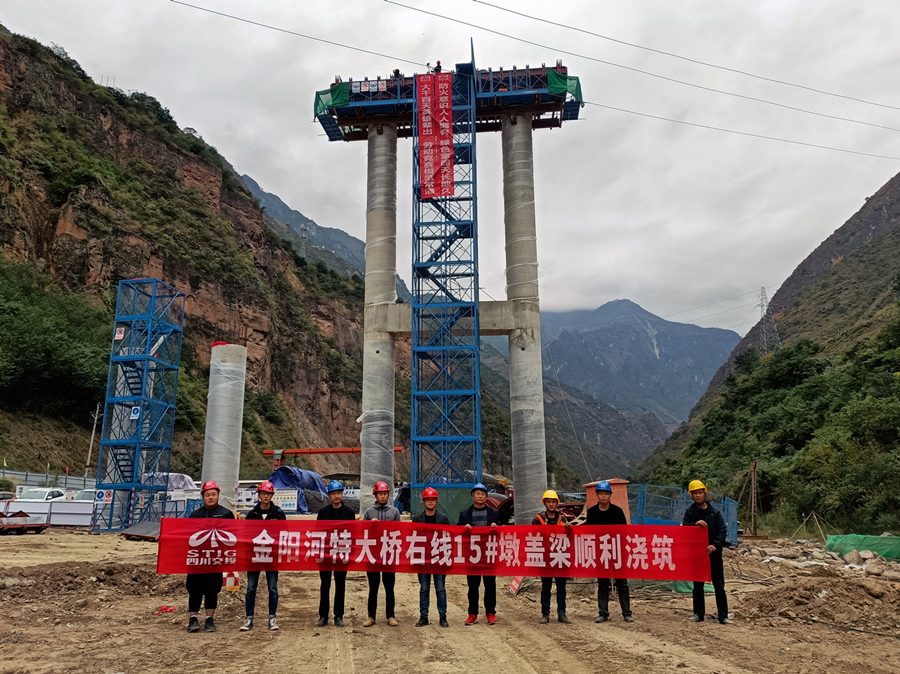

11月26日上午,宜金高速XJ27項目全線首件蓋梁順利澆筑,為后續梁板架設工作打下堅實的基礎。
該片蓋梁位于金陽河大橋右幅15號墩,蓋梁總長度12.65米,高度約1.8米,寬度2.2米,設計方量為32方,屬于T型蓋梁。為確保首件工程順利澆筑,項目部超前規劃,科學安排,對施工組織、技術方案、資源保障等方面進行全方位策劃,同時積極邀請建設管理處及監理單位對首件工程進行指導。施工當天,14名操作人員分為鋼筋半成品加工、鋼筋綁扎和混凝土澆筑三組,使用1臺隨車吊、1臺吊車和3臺罐車,經過5個小時的密集作業,順利完成了首件工程的順利澆筑。
蓋梁首件的順利澆筑,極大鼓舞了參建人員的士氣。項目部將以此次難關突破為契機,讓“交建速度”再上新高度,為沿江高速建設再立新功。
