公司成宜ZCB4-LM1項目經理部繼11月15日圓滿完成2#水穩拌合站首段試驗段鋪筑后,12月6日,項目部于成宜高速K106+800-K107+000處進行了1#水穩拌合站試驗路鋪筑,此次鋪筑成功也標志著項目部?jì)蓚€(gè)水穩拌合站均順利投入到路面鋪筑材料生產中去。

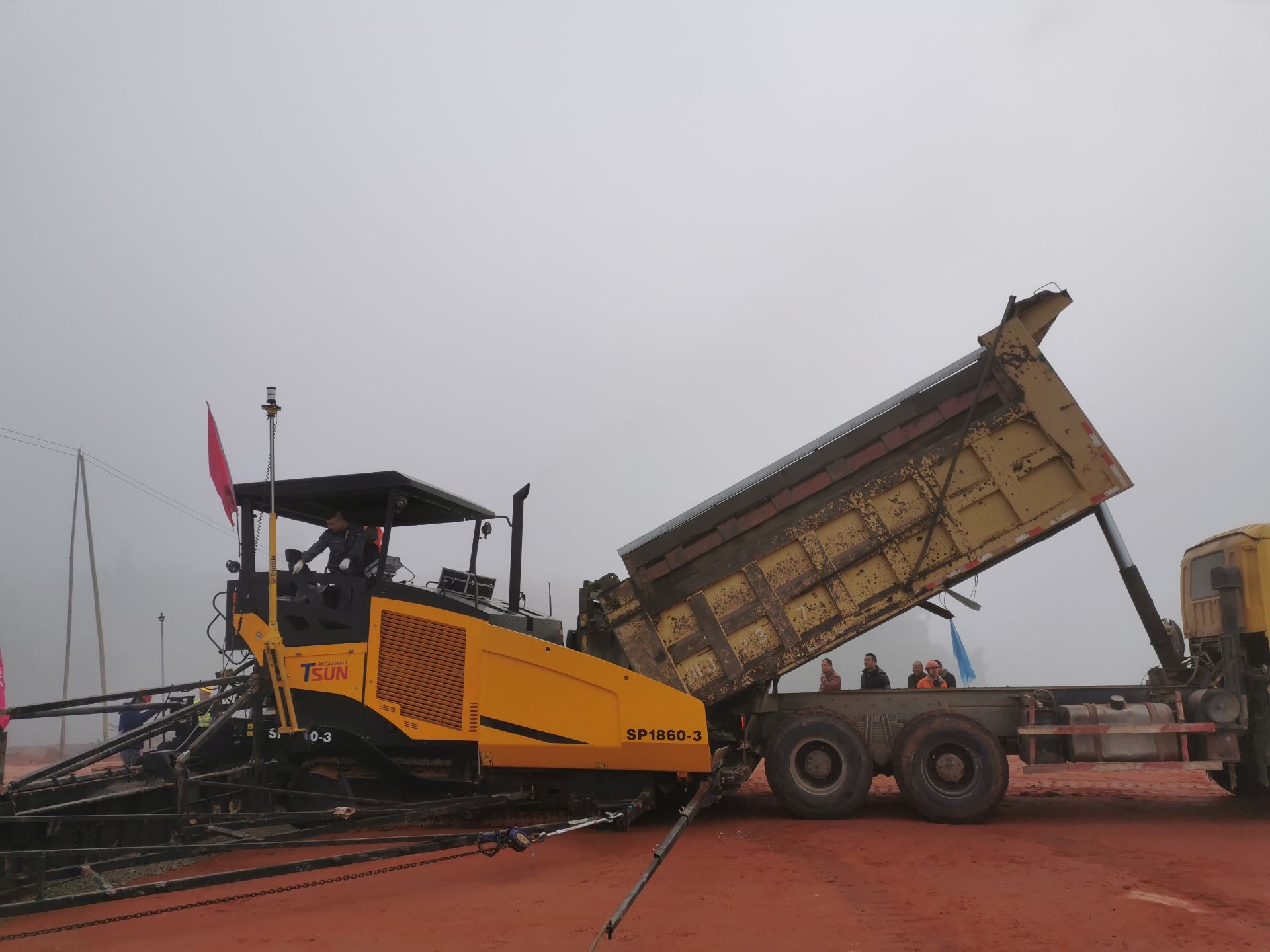

項目部在此次試驗段鋪筑中,抓住近日晴好天氣,緊密聯系業主單位,同監理及路基單位進行試驗段的路基交驗。同時在年底生產任務較重,材料緊張的背景下,積極組織人員投入到碎石材料籌備,拌合站機械設備校驗,進場便道修繕維護等工作中,為試驗段鋪筑創(chuàng )造有利條件。試驗段全長200米,其中包含寬18.29米,厚0.15米的墊層和寬16.27米,厚0.18米的底基層鋪筑。此次鋪筑均采用3D攤鋪技術進行鋪筑,在當日大霧天氣之下,3D攤鋪技術順利引導現場機械設備完成了各環節施工。
由于1#水穩拌合站位于分部標頭,距離項目駐地有近一個半小時車程,加上當地道路彎曲,路況復雜,為節省往返時間,提高工作效率,項目副經理劉銀春帶領部分人員長期駐扎在1#水穩拌合站負責生產工作,項目各科室人員在便道修筑和場站建設期間同工人同吃同住,克服諸多不利因素,迎難而上,力保試驗段鋪筑及生產任務順利完成。
在公司各級領導的關切和項目部的精心部署下,1#水穩拌合站的料源已基本落實,為接下來的持續施工奠定堅實基礎。當前天氣以陰天為主,路基彎沉處理難度較大,路基交驗緩慢,制約現場施工。項目部將與路基單位密切協調,條件好的路基段優先交驗,難度大的路基段同步處理,力爭減少等待時間,保障 路面水穩攤鋪能夠連續進行,人員機械設備等資源得到最優化利用。
在兩次試驗段鋪筑后,項目部組織各科室及施工各方總結施工中存在的問題及不足,以此提高各方協同施工水平和質量,同時,在堅持安全先行方針的指導下,不斷完善場站及現場施工標準化建設,為今后的施工順利進行保駕護航。在接下來公司“抓進度、保目標、大干60天”勞動競賽沖刺階段,項目各科室人員也將繼續保持和發揚吃苦耐勞、敢于拼搏的精神,以?shī)^進創(chuàng )實效,以匠心筑品質,為年底產值任務的完成交上一份滿意的答卷。
