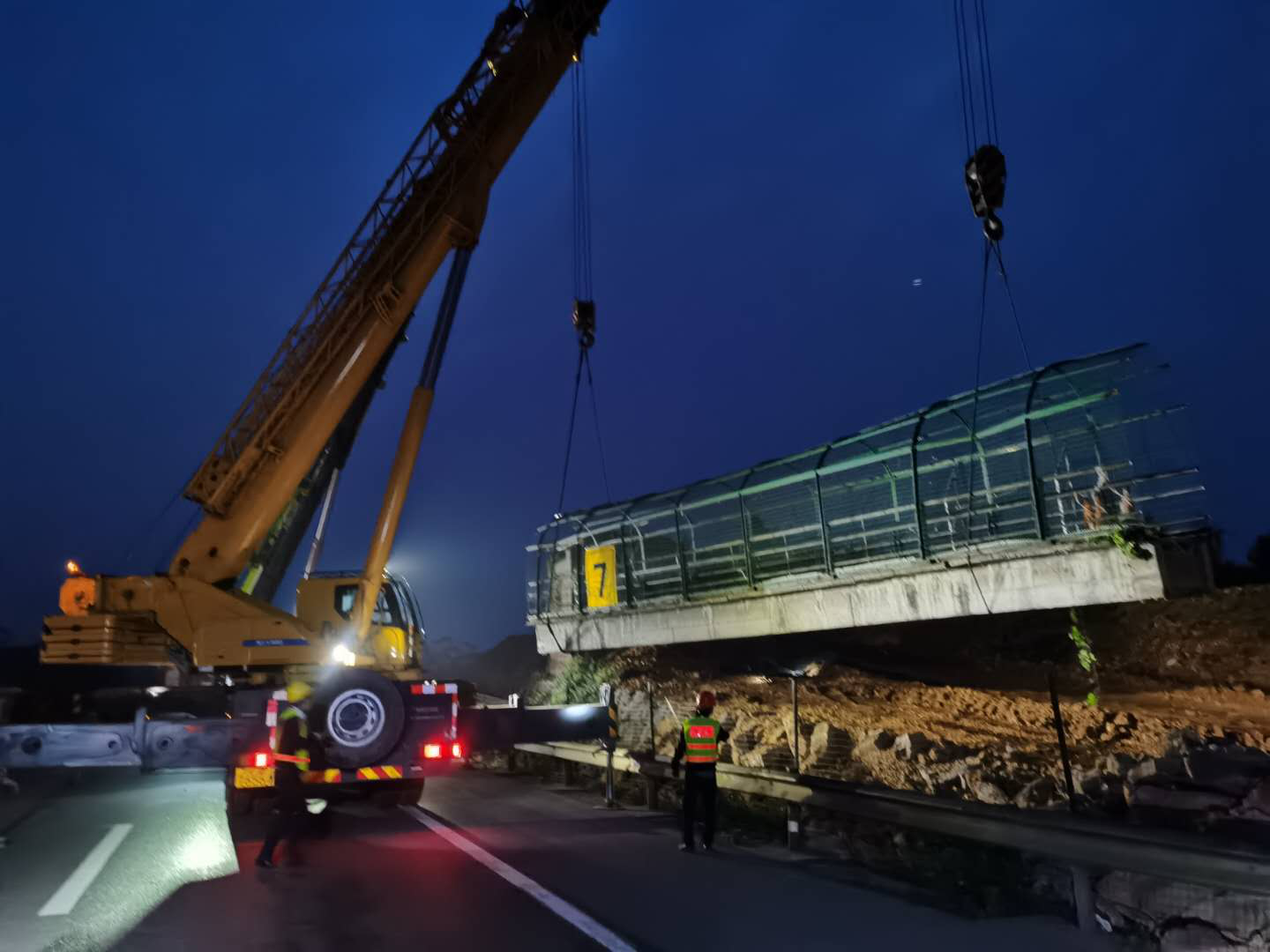

為搶抓成樂(lè )擴容施工進度,出色完成年度生產目標,成樂(lè )擴容E2-SG1項目部于4月15日正式啟動第一批次天橋的拆除施工。通過專家評審及多次內部研討后,在業主單位、營運公司、交警執法部門及地方政府的大力支持下,凌晨4:00,項目部完成了施工道路的封閉工作,拆除施工全面鋪開。截止目前,各作業點已進入緊張的拆除作業中。
本次天橋拆除預計總耗時19個小時,作業人員共分為7個小組,一次性對14座人行天橋及1座車行天橋進行機械拆除。分公司及項目部高度重視此次施工,多次進行現場勘查、技術交底,積極與各單位溝通協調,并集中大量設備、管理及施工人員,全力保障天橋的順利拆除。
針對橋梁的不同特性,項目部也制定了不同的拆除方案。一是在簡支人行天橋拆除時,先按吊裝范圍分離附屬設施和外掛物,隨后拆除吊裝點范圍內天橋橋面預制面板并切割分離人行天橋的預制梯步,然后再進行結構部位的吊裝或拆除,最后拆除中墩及邊墩等部位。二是在肋拱式人行天橋拆除時,先拆除橋下波形護欄并鋪設粘土墊層,隨后用破碎頭破碎槽身,然后對排架立柱底部進行破碎并切割鋼筋,之后拆除拱肋、橫梁及立柱,讓橋體失重倒塌,最后進行橋體分解、運輸。三是在車行天橋拆除時,先拆除橋下波形護欄并鋪設粘土墊層,隨后拆除廣告牌、圍擋,然后在橋下使用破碎頭破除空心板,最后破除蓋梁、墩柱。
